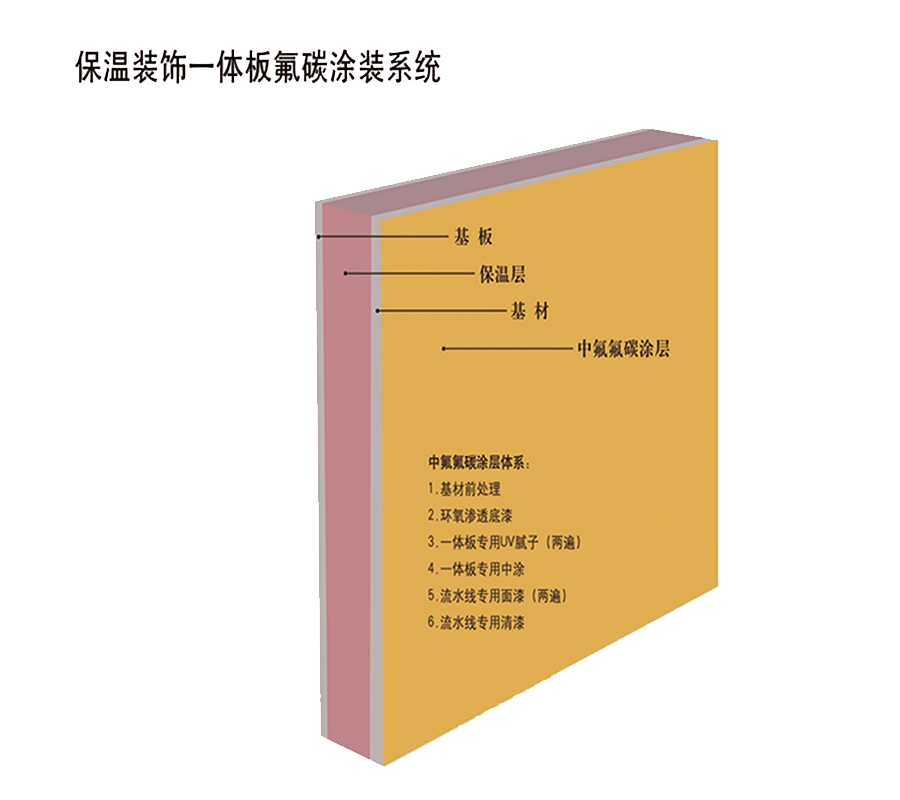

ZF-J130保温装饰一体板用氟碳漆施工工艺

基本工艺流程

基材—→粗砂—→细砂—→精砂—→喷涂、辊涂渗透底漆—→干燥—→UV腻子—→UV灯固化—→UV底漆—→UV固化—→精砂打磨—→喷涂、辊涂专用氟碳底漆—→干燥—→喷涂、辊涂专用氟碳面漆—→干燥—→喷涂、辊涂专用氟碳罩光漆—→干燥—→检查覆膜



 一、前处理

1、用100-200目砂纸/砂轮打磨,基板平整度达到施工要求,之后用溶剂擦拭去粉尘后晾干。

2、辊涂环氧渗透底漆:封闭基材碱析物的渗出,主剂:固化剂:稀释剂=10:2:2,用量为60-80g/㎡,粘度调制30s,膜厚控制在12-15μm(干膜)

3、干燥:辊涂后60-80℃烘烤4-6min表干,建议静置12h以上或70-80℃烘烤1-2h;

4、无机板专用UV腻子:流平好,易打磨,单辊或双辊,UV灯固化,用量约100-120g/㎡,精砂打磨除尘;

5、无机板专用UV底漆:封闭性好,单辊或双辊,UV灯固化,用量约100-120g/㎡,精砂打磨除尘;

二、辊涂专用氟碳底漆

1、底漆喷涂时粘度调制30-35s(涂-4杯),膜厚控制在15μm左右(干膜)为宜;

2、干燥:需先静置10min后,160-180℃烘烤30min,底漆完全干燥后才能喷涂面漆;

3、打磨:底漆完全干燥后用100-200目砂纸进行打磨,打磨均匀,不得有漏打的地方,不能将膜层打穿,打磨完毕应进行除尘处理;

三、辊涂专用氟碳面漆

1、面漆粘度调制30-35s(涂-4杯),膜厚控制在15-25μm之间,喷涂均匀,保证不流挂的前提下,尽可能的喷厚一些;

2、需先静置10min后,160±10℃烘烤30min±10min;

3、如氟碳面漆需喷涂2道,每道间隔时间为4小时;

四、辊涂专用氟碳罩光漆

1、喷涂一遍,膜厚(干膜)控制在15-20μm;

2、干燥:3-7天自行凉干或100±10℃左右烘烤30min±10min(两涂);

五、喷涂前期准备

1、施工温度 5-35℃,,底材基面温度不低于 5℃,湿度 75%以下,切勿在雨、雪、雾、霜、大风天气施工。

2、按照公司规定比例进行调配后充分搅拌均匀,通常为面漆:固化剂:稀释剂,10:1:2-5。

3、需用 200—300 目的金属网或尼龙网进行过滤,保证无结皮、无粒子。
